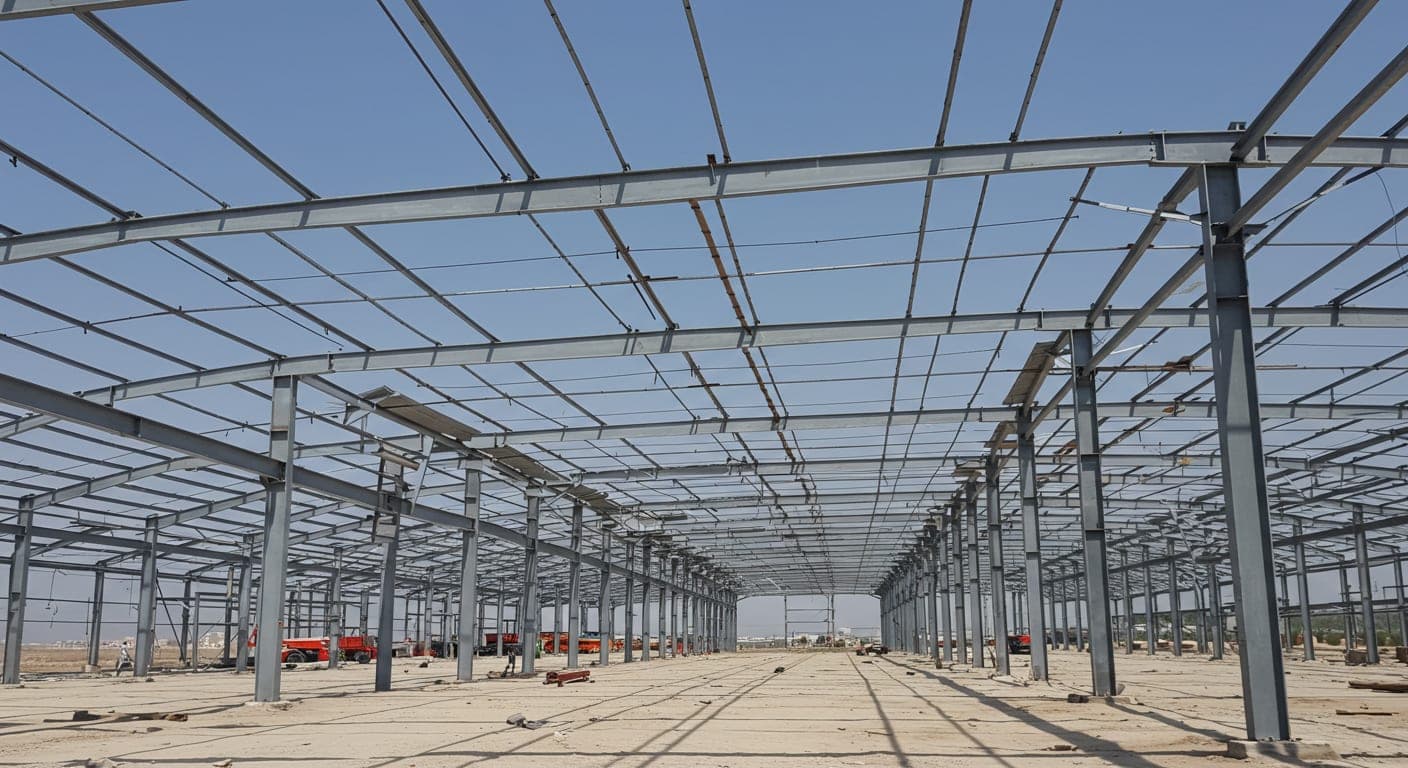

Sincan OSB'de çelik konstrüksiyon depo montajı sırasında çelik iskelet ve çatı makası kurulumu

Çelik Konstrüksiyon Depo ve Hangar Projelerinde Proje Yönetimi: Keşiften Teslime Eksiksiz Rehber

Çelik konstrüksiyon depo ve hangar projelerinde keşiften teslime 8 aşamalı proje yönetimi rehberi. IPE/HEA profil seçimi, Sincan OSB nüansları, süre ve maliyet tabloları.

Yazar: Selin Kaya ·

Bu Rehberde Ne Öğreneceksiniz?

Çelik konstrüksiyon depo ve hangar projeleri, standart konut inşaatından yapısal olarak farklı bir proje yönetimi disiplini gerektirir. Bu rehberde zemin etüdünden teslim protokolüne uzanan 8 kritik aşama, fabrikasyon süreci ile saha montajının nasıl paralel yönetildiği, IPE ve HEA profil seçiminde hangi kriterlerin belirleyici olduğu ve Sincan OSB gibi organize sanayi bölgelerinin projeye özgü getirdiği ek gereklilikler ele alınmaktadır. 500 m²'lik küçük bir depodan 5.000 m² hangar ölçeğine uzanan proje takvimi tablolarıyla birlikte sunulmaktadır.


Çelik Konstrüksiyon Depo-Hangar Projesi Neden Farklı Yönetim Gerektiriyor?

Bir depo veya hangar projesini klasik konut veya ticari bina inşaatından ayıran en temel özellik, yapının tek bir faz içinde tanımlanmış bir işlevsel bütün oluşturmasıdır. Konut projelerinde kat kat ilerleme, katlar arası kaba-ince iş rotasyonu ve oturum akışı gibi esneklikler mevcuttur. Endüstriyel bir depoda ise saha teslimat koridorları, yükleme rampaları, ekipman boşlukları ve zeminlerin tamamı, inşaat başlamadan önce doğru yerleştirilmek zorundadır; sonradan müdahale hem maliyetli hem de yapısal açıdan risklidir.

İkinci fark, çelik konstrüksiyon teknolojisinin yapısından gelir. Geleneksel betonarmede iş sırası doğrusal ve sahadır: kalıp kur, donat, dök, bekle, sök. Çelik konstrüksiyonda ise imalat ve saha hazırlığı birbirinden bağımsız eş zamanlı süreçlerdir. Fabrikada profil kesimleri, kaynak birleşimleri ve yüzey kaplama sürerken sahada zemin etüdü, iskele çalışmaları ve temel betonarme ilerler. Bu paralel yapı, toplam proje süresini ciddi oranda kısaltır; ancak her iki sürecin koordinasyonsuz yürümesi, aksine gecikme ve maliyet artışına neden olabilir.

Üçüncü ayrım, yük ve açıklık geometrisidir. 20 m, 30 m veya 40 m serbest açıklıklı hangar çatı makasları, konut çatılarıyla kıyaslanamayacak statik yük hesapları gerektirir. Çelik profil seçimi, bağlantı noktaları (bulon/kaynak), temel boyutu ve çatı eğimi hem TS EN 1090 çelik yapı standardına hem de bölgeye özgü kar ve rüzgar yüklerine göre belirlenmek durumundadır. Bu hesapların şantiyede değil, projenin başında masa başında tamamlanmış olması, montaj sürecinin güvenli ve öngörülebilir ilerlemesinin temelidir.

Bu üç fark, depo-hangar projelerinin başarısını büyük ölçüde proje yönetimi kalitesine bağlar. Teknik yeterliliği olan bir müteahhit, aşamaları doğru sırada planlamaz ve koordinasyonsuz yürütürse hem zaman kaybeder hem de bütçe aşımıyla karşılaşır. Aşağıdaki sekiz aşama, bu koordinasyonun nasıl kurgulanması gerektiğini sistematik biçimde ortaya koymaktadır.


Aşama 1 — Keşif ve İhtiyaç Analizi: Zemin Etüdü ile Başlamak Neden Şart?

Bir depo veya hangar projesinin ilk ve en belirleyici aşaması keşiftir. Keşif, yalnızca parselin görülmesi ve yaklaşık bir teklif hazırlanması anlamına gelmiyor; bunun çok ötesinde yapısal kararları besleyecek teknik veri toplama süreci olarak tanımlanmalıdır.

Bu aşamada yapılan çalışmaların en kritik bileşeni zemin etüdüdür. Zemin etüdü olmadan hazırlanan statik proje, gerçek zemin koşullarını yansıtmadığı için yapısal güvenilirlikten yoksundur. Ankara ve çevre ilçelerde — özellikle Sincan, Etimesgut ve Yenimahalle bölgelerinde — alüvyon kökenli killi katmanlar ile kireçtaşı formasyonları birbirine yakın derinliklerde bulunabilir. Taşıma kapasitesi, yüzey temelinin yeterliliği veya kazık uygulamasının gerekliliği sondaj ve laboratuvar analizi olmadan bilinemez.

Zemin etüdü kapsamı ve sondaj türleri: Profesyonel bir zemin etüdü çalışması yalnızca tek bir sondaj deliğinden ibaret değildir. Standart uygulama, parsel alanına ve bina yüküne göre 2 ile 6 sondaj noktasının belirlenmesini, her noktada SPT (Standard Penetration Test — Standart Penetrasyon Deneyi) yapılmasını ve derinlik boyunca numune alınmasını kapsar. SPT değeri, zemin tabakasının sıkılığını N sayısı cinsinden ölçer; N<4 olan tabakalarda gevşek-zayıf zemin, N>30'da ise sıkı-iyi taşıma kapasitesi söz konusudur. Laboratuvarda yapılan konsolidasyon deneyi ve serbest basınç deneyi, zemin raporunun temel tasarımına en net girdiyi sunan analizlerdir.

Zemin raporu müşteriye teslim edildiğinde, bu belgede şu verilerin yer alması beklenir: stratigrafik profil (tabaka derinlikleri ve zemin cinsleri), taşıma kapasitesi önerileri (ton/m² cinsinden), zemin grubu ve yerel zemin sınıfı (ZA–ZE), yeraltı suyu seviyesi ve temel tipi önerisi. Bu son kriter — yüzey temel mi, geniş temel mi yoksa kazık mı — statik projeyi belirler; dolayısıyla maliyeti de belirler. Kazık gereksinimi, proje bütçesine %15–30 arasında ek yük bindirebilir. Bu farkın keşif aşamasında bilinmesi, teklif rakamının gerçekçi kalması açısından kritiktir.

Zemin etüdü dışında keşif aşamasında netleştirilmesi gereken diğer unsurlar şöyle sıralanabilir:

Yapısal program tanımı: Yapının kullanım amacı (depo, üretim hangarı, araç bakım hangarı, soğuk zincir deposu), yükleme şekli (forklift yükü, raf sistemi, asma vinç kapasitesi), kapı ve açıklık gereksinimleri ile gelecekteki genişleme planları teklif aşamasında netleştirilmelidir. Serbest yükseklik, çatı eğimi, kapı sayısı ve boyutu; hem statik hesapları hem de imalat sürecini doğrudan etkiler.

Parsel ve imar durumu: Yapı ruhsatı alınabilmesi için imar planında yapılaşma koşullarının (TAKS, KAKS, yükseklik sınırı) incelenmesi şarttır. OSB parsellerinde bu koşullar OSB yönetmeliğiyle belirlenir ve belediye imarlı parsellerdeki kurallardan farklılık gösterir.

Altyapı bağlantıları: Elektrik trafosunun kapasitesi, su ve kanalizasyon bağlantısı, yük taşıma kapasiteli erişim yolu durumu; tesisatın ve şantiye organizasyonunun hazırlanmasını etkiler.

Yaklaşık maliyet ve süre tahmini: Keşif sonucunda müşteriye sunulan teklif belgesi, hem keşfe dayalı gerçekçi maliyet aralıklarını hem de proje takvimini içermelidir. Bu belge ilerleyen süreçte sözleşme müzakerelerinin temelini oluşturur. Sahadaki gerçeklik ile teklif belgesinin uyuşmazlığı, projenin ilerleyen aşamalarında anlaşmazlıklara zemin hazırlar.


Aşama 2 — Teknik Proje ve Statik Hesap: IPE/HEA Profil Seçimi Nasıl Yapılır?

Keşiften elde edilen veriler, teknik proje aşamasının girdisini oluşturur. Bu aşamada iki paralel çalışma yürür: mimari-geometrik proje ile statik-yapısal proje. Endüstriyel yapılarda mimari proje nispeten yalındır; asıl teknik yoğunluk statik projede toplanır.

Statik proje, yüklemelerin hesaplanmasıyla başlar. Depo ve hangar yapılarında dikkate alınan yükler şunlardır: çatı karı (bölge ve yüksekliğe bağlı), rüzgar basıncı (rüzgar bölgesi ve yapı geometrisi), ölü yük (çelik iskelet + kaplama malzemeleri ağırlığı), hareketli yük (çatı bakım erişimi, asma vinç varsa hareket yükü) ve deprem yükü (yapı önem katsayısı ve zemin sınıfı). Bu yük kombinasyonları TS EN 1991 ve TS EN 1998 standartlarına göre hesaplanır.

IPE ve HEA/HEB profil seçimi bu yük hesaplarının çıktısına göre yapılır. İki profil ailesinin temel farkını şöyle özetleyebiliriz:

IPE serisi (I-tipi profil, Avrupa standardı) ince gövdeli ve dar başlıklı yapısıyla birim ağırlığa göre yüksek eğilme momenti direnci sunar. Temel kullanım alanı yatay yük taşıyan kirişlerdir. Depo ve hangar çatı makaslarında, yatay kirişlerde ve ayrıca iklim perdesi (rüzgar kirişi) uygulamalarında tercih edilir. IPE270, IPE300 ve IPE360 profilleri orta açıklıklı (15–25 m) çatı sistemlerinde yaygındır.

HEA ve HEB serileri geniş başlıklı ve daha kompakt geometrileriyle basınç taşıma kapasitesi yüksek olan profillerdir. Kolonlarda, karşılıklı yüklü elemanlarda ve birleşim bölgelerinde eksenel kuvvetlerin eğilme momentleriyle birleştiği durumlarda HEA/HEB tercih edilir. Orta ölçekli bir depo kolonunda HEA200, büyük hangar kolonlarında HEA260–HEA300 serisi standart seçimdir.

Profil seçiminde salt kesit değerleri değil, birleşim bölgesi davranışı da belirleyicidir. Çelik yapılarda kolonların kirişe bağlandığı düğüm noktaları (node joints), yüklerin aktarıldığı ve yapısal süreklilik sağlandığı kritik bölgelerdir. Geniş başlıklı HEA profil, cıvatalı ya da kaynaklı kolon-kiriş birleşiminde daha geniş alın levhası (end plate) bağlantısına olanak tanır; bu da birleşimin moment kapasitesini artırır. Dar başlıklı IPE profilde aynı moment kapasitesini sağlamak için ek gusset (takviye) sacı gerekebilir; bu da hem malzeme hem de imalat süresini etkiler. Seçilen profil tipi, dolayısıyla yalnızca taşıma kapasitesini değil fabrikasyon karmaşıklığını ve montaj hızını da belirler.

Bunların yanı sıra büyük açıklıklı hangarlarda (30 m ve üzeri) kafes kiriş (truss) sistemi de yaygındır. Kafes kiriş, üst ve alt başlıklar ile diyagonal çubukların kaynaklı veya bulonlu birleşimiyle oluşturulan yapısal elemandır; tek parça profille mümkün olmayan uzun açıklıkları daha az malzemeyle taşır. Kafes kirişin avantajı, servis hattı geçişlerine (sprinkler, kanal, kablo) diyagonal boşluklardan olanak tanımasıdır; bu özellik üretim hangarlarında tesisat koordinasyonunu kolaylaştırır.

Statik projenin tamamlanmasının ardından imalat çizimleri (shop drawings) hazırlanır. Bu çizimler fabrikada üretilecek her elemanın boyutlarını, delik pozisyonlarını, kaynak sembollerini ve montaj sırasını milimetrik hassasiyetle tanımlar. İmalat çizimleri tamamlanmadan fabrikaya sipariş verilmesi, üretim hatalarının ve ıskartanın önünü açar. Büyük projelerde imalat çizimlerinin taahhüt firmasının iç mühendislik ekibi tarafından değil, bağımsız kontrol mühendisi tarafından incelenmesi, saha montajında ortaya çıkabilecek boyut uyumsuzluklarını önemli ölçüde azaltır.

Çelik konstrüksiyon terminoloji rehberi bölümünde profil tipleri, düğüm noktası tasarımı ve yapısal sistem seçimi konuları daha geniş biçimde ele alınmaktadır.


Aşama 3 — İmalat Süreci: Fabrikada Ne Üretiliyor, Sahadaki Zaman Nasıl Kısalıyor?

Çelik konstrüksiyon teknolojisinin en önemli avantajlarından biri, yapının taşıyıcı sisteminin büyük bölümünün kontrollü fabrika ortamında üretilmesidir. Bu, saha montaj süresini önemli ölçüde kısaltır ve kalite kontrolü kolaylaştırır.

Fabrikada yürütülen imalat sürecinin temel adımları şöyle sıralanabilir:

Profil ve sac malzeme temini, imalat sürecinin başlangıç noktasıdır. IPE, HEA ve HEB profiller ile yapısal sac (6 mm, 8 mm, 10 mm), imalat çizimlerine göre listelenip tedarikçilerden sipariş edilir. 2026 yılı itibarıyla inşaat demiri ve yapısal çelik fiyatları ton başına 31.200–32.500 TL aralığında seyretmektedir; bu rakam malzeme temin tarihine ve alaşım sınıfına göre değişkenlik gösterir.

Kesme ve delme işlemleri, profillerin CNC plazma veya oksi-gaz kesim tezgahlarında boyuna göre kesilmesi ve bulon delikleri için CNC delme işlemlerini kapsar. Modern tesislerde bu adım otomatize edilmiştir; hassasiyet toleransı ±0,5 mm düzeyinde tutulabilir.

Kaynak birleşimleri, kritik yapısal birleşim bölgelerinin tam ve kısmi nüfuziyetli kaynak tekniğiyle oluşturulduğu aşamadır. TS EN 1090-2 standardına göre çelik yapı imalatında kaynak personelinin EN 287-1/ISO 9606-1 belgeli olması gerekir; kalite sınıfı EXC2 veya EXC3 proje şartnamesine bağlıdır.

Yüzey hazırlığı ve kaplama, çelik yüzeyin önce shot-blast (bilya püskürtme) ile Sa2,5 temizlik derecesine getirilmesini, ardından astar ve son kat boya uygulanmasını kapsar. Endüstriyel ortamlarda (neme ve kimyasal maruziyete açık) epoksi astar + poliüretan son kat kombinasyonu kullanılır; bu kaplama 15–20 yıl anti-korozyon ömrü sağlar.

Fabrikasyon tamamlandıktan sonra elemanlar numaralandırılır, montaj sıralamasına göre gruplandırılır ve nakliye için bağlanır. Bu numaralandırma sistemi, saha montajında elemanların yerini ve sırasını belirler; dolayısıyla montaj sürecini hem hızlandırır hem de hata riskini azaltır.

Fabrikasyon ile saha hazırlığını eşzamanlı yürütme protokolü: Çelik konstrüksiyon projelerinde en büyük zaman kazancı, fabrikasyon ile saha hazırlığının aynı takvim diliminde paralel ilerlemesinden elde edilir. Ancak bu paralellik kendiliğinden oluşmaz; bilinçli koordinasyon gerektirir. Proje yöneticisinin bu iki iş akışı arasında haftalık senkronizasyon toplantısı yapması, imalat çıkışının temel betonarmesinin tamamlanış tarihiyle çakıştırılması, nakliye takviminin her iki sürecin bitişine göre planlanması bu koordinasyonun somut adımlarıdır.

Pratikte sıkça yaşanan senaryo şudur: Fabrikasyon sahadan iki hafta önce tamamlanır, ancak temel betonarme betonu henüz yeterli dayanıma ulaşmamıştır. Bu durumda tamamlanmış çelik elemanlar sahada ya da fabrika avlusunda bekler; depolama alanı olmayan parsellerde ikinci kez nakliye yapılması gerekebilir. Ters senaryo da eşit derecede maliyetlidir: Temel hazır olduğu halde fabrika siparişi gecikmişse, boş şantiyede iş gücü ve ekipman çalışmadan bekler. Her iki gecikme türünü önlemenin yolu, Gantt tabanlı bir proje takviminin imalat sorumlusuna ve saha şefine eşzamanlı paylaşılması ve haftalık ilerleme fotoğraflaması ile takip edilmesidir. Taahhüt firmasını seçerken bu koordinasyon kapasitesinin varlığını — örneğin proje yönetim yazılımı kullanımı veya haftalık raporlama mekanizması — ihale kriterlerine eklemek, müşteriler açısından değer yaratır.


Aşama 4 — Lojistik ve Saha Hazırlığı: Nakliye ve Temel Betonarme Koordinasyonu

Fabrikasyon ile saha hazırlığı paralel süreçlerdir. Yapının taşıyıcı sistemi fabrikada üretilirken, sahada temel kazısı, kalıplama ve betonarme döküm çalışmaları tamamlanmalıdır. Bu iki sürecin senkronizasyonu, çelik konstrüksiyon projelerinde proje yöneticisinin en kritik sorumluluklarından birini oluşturur.

Temel betonarme aşamasında karşılaşılan en yaygın gecikme nedeni, zemin etüdü önerisini dikkate almayan yetersiz temel tasarımıdır. Yüzey temel yerine kazık gereksinimi, sahada ortaya çıkarsa hem takvimi hem de bütçeyi büyük ölçüde etkiler. Bu nedenle Aşama 1'de yapılan etüdün temel tipi kararını kesinleştirmesi büyük önem taşır.

Çelik kolonların üzerine oturduğu ankraj sistemleri (bulon grupları veya gömülü levhalar), temel dökümünden önce doğru konumlanmak zorundadır. Ankrajların eksenden kayması, kolon montajını imkansız kılabilir ya da sonradan pahalı müdahaleler gerektir. Deneyimli müteahhitler bu kritik konumlandırmayı geodetik ölçüm ekibiyle doğrular.

Ankraj tolerans yönetimi ve geodetik kontrol: Ankraj bulonlarının temel dökümü öncesi doğru konumlandırılması, çelik konstrüksiyon projelerinin en hassas teknik adımlarından biridir. Her kolon ayağı için bulon grubu, hem plan konumu (X-Y koordinatı) hem de üst yüzey kotu (Z koordinatı) açısından belirlenmiş tolerans sınırları içinde kalmalıdır. TS EN 1090-2 Tablo D.1.1 uyarınca ankraj konumunda izin verilen ±6 mm yatay sapma ve ±3 mm kot farkı, yapısal performansı doğrudan etkileyen sınır değerlerdir.

Uygulamada bu toleransı sağlamanın yöntemi, bulon gruplarının şablon (template plate) aracılığıyla donatı kafesine bağlanması ve döküm öncesi geodetik tachymetre ölçümüyle her grubun konum ve kotunun bağımsız mühendis tarafından doğrulanmasıdır. Şablonsuz eller ile konumlandırılan veya döküm sırasında betona baskı yapıldığında kayabilen bulon grupları, saha montajında kolon tabanının yerine oturmamasına yol açar. Bu aşamada fark edilirse çözüm hâlâ mümkündür: bulon pozisyon düzeltmesi için taze beton üzerinde şablon hareketi uygulanır. Beton piştikten sonra tespit edilen sapma ise çok daha maliyetlidir; uzun ankraj saplamaları kesilip yeniden dişlenebilir, ancak her kesim yorulma dayanımını düşürür.

Nakliye planlaması ise genellikle yeterince önemsenmez. 15–25 m uzunluğundaki çatı makasları standart TIR ile taşınamaz; özel taşıt ve gerektiğinde konvoy izni gerektirir. Dar erişim yollarına sahip parsellerde veya OSB içi yollarda vinç yanaşma mesafesi sınırlı olabilir. Nakliye planı, fabrikadan çıkış tarihinden önce hazırlanmalı ve sahada araç manevra alanları buna göre tasarlanmalıdır.

Ayrıca şantiye güvenliği kapsamında; çelik malzemenin geçici depolanacağı alan, vinç rayı veya zemin yükleme kapasitesi ve şantiye elektriği de bu aşamada organize edilmelidir.


Aşama 5 — Montaj: Çelik İskelet Kurulumunda Kritik Güvenlik ve Kalite Kontrol Noktaları

Montaj aşaması, projenin en görünür ve aynı zamanda en kritik bölümüdür. Doğru bir şekilde tasarlanmış ve üretilmiş çelik sistemin sahadaki montajı yanlış yürütülürse yapısal güvenlik doğrudan tehlikeye girer. Bu aşamada hem teknik doğruluğun hem de iş güvenliğinin eşzamanlı yönetilmesi gerekir.

Montaj sırası genellikle şu şekilde ilerler: önce köşe ve ana kolonlar yerleştirilir, ardından asal kirişler ve çatı makasları monte edilir, daha sonra ikincil taşıyıcılar (purlinler, rüzgar kirişleri) takılır. Her aşamada dikeylik ve yataylik ölçümleri yapılır; tolerans aşımı tespit edilirse sonraki elemanlar monte edilmeden düzeltme yapılır.

Kolonların dikmesi ve makasların kaldırılması sürecinde kullanılan vinç kapasitesi ve bom uzunluğu, proje öncesi hesaplanmalıdır. Yanlış kapasitede vinç seçimi hem güvenlik riski hem de kiralama maliyeti artışı anlamına gelir. Büyük hangar projelerinde iki vinçli kaldırma koordinasyonu gerekebilir.

Bulon sıkma torkları ve kontrol tutanakları: Çelik yapılarda bulonlu birleşimlerin güvenilirliği, yalnızca doğru bulon çapı ve kalitesiyle değil, doğru sıkma torkunun uygulanmasıyla sağlanır. TS EN 1090-2 Bölüm 8 kapsamında yapısal bulonlar için tanımlanan sıkma yöntemi "tam preload" (tam ön-yükleme) veya "snug-tight + ek dönüş" (kontrollü dönme yöntemi) olarak ikiye ayrılır. 8.8 sınıfı M20 bulon için tam preload torku yaklaşık 370–400 Nm aralığındadır; 10.9 sınıfı M24 bulon için bu değer 900–950 Nm'ye çıkar.

Tork değerinin tork anahtarıyla ölçülmesi ve her birleşim için kayıt altına alınması, hem yapısal güvenceyi hem de garanti belgesi içeriğini destekler. Müşteri açısından önemli olan husus şudur: saha montajı sırasında bu kayıtların tutulup tutulmadığını sormak ve teslim belgeleri paketi içinde tork ölçüm tutanaklarını talep etmek, birleşim kalitesinin en somut belgesel kanıtıdır. Tork anahtarı kullanılmadan elle sıkılan bulonların preload değeri belirsizdir; uzun vadede titreşim ve dinamik yük altında bulon gevşemesi riski taşır.

İş güvenliği açısından yüksekte çalışma (kolona tırmanma, makas üzerinde yürüme) için emniyet kemerleri, güvenlik ağları ve yatay yaşam hatlarının kullanımı zorunludur. 6331 sayılı İş Sağlığı ve Güvenliği Kanunu kapsamında şantiyede İSG uzmanı görevlendirilmesi; 10 işçiyi aşan taahhüt projelerinde yasal yükümlülüktür. İSG uyumunu teklif aşamasında netleştirmek, hem yasal koruma hem de kaza riskinin azaltılması açısından kritiktir.

Montaj güvenliğinde özellikle dikkat gerektiren iki kritik an şunlardır: Kolonların kaldırılıp ankraja oturtulduğu an, kolon henüz tek noktada tutuluyor ve geçici güçlendirme (temporary bracing) takılmadan bırakılamaz. Büyük makas elemanlarının tek vinçle kaldırılıp monte edildiği an ise hem yükün konum kararlılığı hem de kaldırma donanımının kapasitesi açısından en yüksek riskli andır. Bu iki adımda çalışma talimatlarının yazılı olarak şantiyede bulundurulması ve ekibin bu talimata göre hareket ettiğini kontrol etmek, müşterinin taahhüt firmasına sormaya hakkı olduğu güvenlik sorularındandır.

Montajın tamamlanmasının ardından iskelet bütünlüğünün doğrulanması için geometrik kontrol (kolon dikeyliği, makas eğimi, düğüm noktası konumu) saha mühendisi tarafından belgelenir.


Aşama 6 — Çatı ve Cephe Kaplama: Sandviç Panel mi Trapez Sac mı?

Çelik iskelet tamamlandıktan sonra sıra yapı kabuğunu oluşturacak çatı ve cephe kaplamalarına gelir. Bu seçim, hem bütçeyi hem de yapının uzun vadeli performansını doğrudan belirleyen bir karardır. İki ana seçenek sandviç panel ve trapez saçtır.

Sandviç panel, iki metal yüzey sac arasında ısı yalıtım dolgusundan oluşan kompozit bir yapı elemanıdır. Çatı sandviç paneli çeşitleri dolgu malzemesine göre farklılaşır:

EPS (Genleştirilmiş Polistiren) dolgulu paneller en ekonomik seçenektir; ısıl direnci orta düzeydedir ve alev alma özelliği nedeniyle yüksek yangın riskli tesislerde kullanımı kısıtlanabilir. XPS (Ekstrüde Polistiren) dolgulu paneller EPS'den daha yüksek ısıl direnç ve nem performansı sunar. Taşyünü (mineral yün) dolgulu paneller yangın direnci en yüksek seçenektir; A2-s1,d0 reaksiyon sınıfıyla yangına karşı dayanıklı yapı sınıflandırmasında yer alır. PIR (Poliizosiyanuret) dolgulu paneller en iyi ısı yalıtımı / panel kalınlığı oranını sunar; soğuk depo ve yüksek enerji verimliliği gerektiren yapılarda tercih edilir.

Research.json verilerinden derlenen 2026 sandviç panel m² maliyetleri: EPS/XPS çatı paneli 500–2.000 TL/m², taşyünü çatı paneli 700–1.800 TL/m², PIR çatı paneli 800–1.500 TL/m² aralığındadır. Soğuk hava deposu uygulamalarında maliyet 1.000–2.000 TL/m² bandına çıkabilir.

Trapez sac, tek katmanlı galvanizli veya boyalı çelik sacın şekillendirilmesiyle elde edilir. Isı yalıtımı sağlamaz; bu nedenle çatı altına ayrıca mineral yün veya poliüretan yalıtım uygulanması gerekir. Ancak malzeme ve montaj maliyeti sandviç panele göre belirgin biçimde düşüktür. Yalıtım gereksinimi olmayan veya sonradan ek yalıtım yapılacak depolarda tercih edilir. Trapez sac çatı maliyeti 350–650 TL/m² aralığındadır (kaplama malzemesi dahil, yalıtım hariç).

Cephe kaplama sistemleri ve enerji verimliliği: Çatı seçimi kadar önemli olan cephe kaplama sistemi, yapının dış görünümünü, ısı kayıplarını ve uzun vadeli bakım maliyetini belirler. Cephe uygulamalarında da sandviç panel ve trapez sac seçenekleri geçerlidir; ancak cephe için ek bir seçenek olarak alüminyum kompozit panel (ACP) ve çelik korniş profiller de değerlendirilebilir. Cephe sandviç paneli çatı panelinden farklı olarak daha düşük su yükü (düşey uygulama) altında çalışır; bu nedenle cephe paneli derz detayı ve başlık profilleri çatı uygulamalarından farklıdır.

Renk seçimi de teknik bir karardır. Koyu renk çatı kaplama, güneş ışıması absorpsiyonunu artırır; Ankara'nın yarı kurak ikliminde yaz döneminde çatı iç yüzey sıcaklığını önemli ölçüde yükseltir. Depo içi sıcaklığın kritik olduğu uygulamalarda (gıda, ilaç, elektronik depoları) açık renk veya yansıtıcı yüzeyli ("cool roof") panel seçimi, iklimlendirme yükünü azaltır. Bu detay proje başında belirlenmezse sonradan kaplama değişimi ciddi maliyet gerektirir.

Sandviç panel ile trapez sac arasındaki tercih şu kriterlerle belirlenir: yapının ısıtılıp ısıtılmayacağı, yangın sınıfı gereksinimleri, montaj hızı önceliği ve bütçe. Isıtılacak ve yangın koruması önemli olan depolarda taşyünü sandviç panel açık tercih; kısa vadeli veya yalıtım sonradan yapılacak yapılarda trapez sac ile başlamak mantıklıdır.

Metal çatı ve cephe kaplama sistemleri hakkında daha ayrıntılı teknik ve maliyet bilgisi ilgili hizmet sayfamızda yer almaktadır.


Kış Montajı Protokolü: Soğuk Hava Koşullarında Proje Yönetimi

Ankara'nın kıta iklimi, Kasım ile Mart arasındaki dönemde çelik konstrüksiyon şantiyelerini ciddi biçimde etkiler. Sıfır altı sıcaklıklar, hem beton işlerini hem de kaynaklı birleşimleri risk altına sokar; ancak doğru protokolle yönetilen kış montajı projeyi durdurmak zorunda değildir.

Temel betonarme ve kış protokolü: Beton dökümü +5°C altındaki hava koşullarında taze betonun donma riskini beraberinde getirir. Portlant çimentosunun hidratasyon ısısı süreci bir miktar korusa da bu ısı tek başına soğuk iklimde yeterli değildir. Uygulamada kullanılan önlemler şunlardır: hızlı priz aldırmak için C3A içeriği yüksek erken dayanım çimentosu (CEM I 42.5 R) kullanımı; donmayı önleyici kimyasal katkı maddeleri (özellikle formiyet tuzları bazlı); ısıtmalı agregalar ve karışım suyu; beton dökümü sonrası kalıp üzerine ısı yansıtıcı örtü veya aktif ısıtmalı çadır kurulumu. Bu önlemlerin her biri hem malzeme hem de iş gücü maliyeti ekler; kış mevsiminde yürütülecek temel işleri için bu kalemlerin teklife dahil olup olmadığı açıkça sorulmalıdır.

Çelik iskelet montajı ve kaynak protokolü: Çelik iskelet montajı -10°C'ye kadar gerçekleştirilebilir; malzeme davranışı bu sıcaklık aralığında büyük ölçüde hesapla örtüşür. Ancak kaynak işlemleri soğuk havada kırılgan çatlak (soğuk çatlak / hydrogen cracking) riskiyle karşılaşır. Bu riski önlemek için TS EN 1011-2 uyarınca ön ısıtma (preheating) uygulanır: kaynak edilecek yüzey, bölge sıcaklığına ve malzeme kalınlığına bağlı olarak 50°C ile 150°C arasında ısıtılır; bu işlem propan ısıtıcı veya endüksiyon ile yapılır. Ön ısıtma atlanmış kaynak bölgelerinde oluşan mikro çatlaklar görsel muayenede fark edilmeyebilir; ancak yük altında büyüyerek yapısal bütünlüğü tehdit eder.

Soğuk havada iş verimliliği ve takip: Sıfır altı sıcaklıklarda işçi verimliliğinin düştüğü ve bazı makinelerin (hidrolik vinç, kompresör) performans kayıplarına uğrayabileceği unutulmamalıdır. Kış döneminde yürütülen projelerde proje takviminin %15–20 genişletilmesi, sürpriz gecikmeleri önler. Taahhüt firması kış takvimi teklif ederken hangi meteorolojik koşullarda işi durduracağını (örneğin belirli rüzgar hızı veya görüş mesafesi sınırı) sözleşmede tanımlamalıdır; bu tanım yapılmazsa "hava nedeniyle gecikme" iddiasının değerlendirilmesi belirsiz kalır.


Aşama 7 — Son İşler, Boya-Kaplama ve Kontrol Listesi

Çatı ve cephe kaplamalarının tamamlanmasının ardından yapının işlevsel hale gelebilmesi için son işler aşaması başlar. Bu aşama çoğu zaman proje takviminde en az öngörülebilir bölümdür; çünkü birden fazla alt yüklenici iş akışının koordinasyonunu gerektirir.

Elektrik altyapısı: Güç dağıtım panosu, trafo bağlantısı, aydınlatma, topraklama ve paratoner sistemi, yapı kabuğu tamamlandıktan sonra kurulmaya başlanır. Endüstriyel tesislerde ihtiyaç analizine göre güç kapasitesi belirlenir; motor çıkışları, kompresör beslemeleri ve şarj istasyonu noktaları bu aşamada sisteme dahil edilir.

Su ve kanalizasyon: Yağmur suyu drenaj sistemi, çatı oluğu ve dış drenaj hattı, zemin drenaj kanalları ve gerektiğinde kör fuga ve yağ tuzağı bu aşamada tamamlanır. Ankara'da kış aylarında sıfır altı sıcaklıklara bağlı donma riski nedeniyle dış hat izolasyonu ihmal edilmemelidir.

Zemin döşemesi: Endüstriyel depolarda zemin, standart binadaki seramik veya lamine parkeden farklıdır. Forklift yük dayanımı için genellikle 20 cm kalınlıkta beton zemin + çift hasır (Q188 veya Q257) uygulanır. Yüzey sertleştirici (quartz veya metalik hardener) ile zemin aşınma direnci artırılır; bu uygulama özellikle depo içi lojistik yoğun tesislerde ömür süresini belirgin biçimde uzatır.

Kapı ve pencere sistemleri: Endüstriyel kapılar (seksiyone kapı, rulo kapı, hızlı kapı) hem boyut hem de tahrik tipi açısından seçilir; sertifikalı kapı sistemleri sözleşme kapsamında belirtilmelidir. Termal ve yangın dayanımlı kapı gereksinimleri projenin kullanım amacına göre belirlenir.

Son kat boya ve koruyucu kaplama: Fabrika uygulamasının saha montajı sırasında zarar gören alanları rötuşlanır. Gerekirse soğuk galvanizli çinko dolgu ile ek anti-korozyon koruma sağlanır.

Bu aşamanın tamamlanmasını belgelemek için kullanılan teknik kabul kontrol listesi genellikle şu başlıkları kapsar: elektrik test raporu (topraklama direnci, devre testleri), su sızdırmazlık kontrolü (çatı yağmur suyu testi), zemin dayanım belgesi ve kapı sistem teste kabul tutanakları.


Aşama 8 — Teslim ve Garanti: Müteahhitten Ne İstenmeli?

Proje teslimi, salt anahtarın müşteriye verilmesiyle sınırlı bir süreç değildir. Doğru yapılandırılmış bir teslim protokolü, hem müşterinin haklarını koruyan bir belge zemini oluşturur hem de taahhüt firması için sözleşmeden kaynaklanan sorumluluğunu netleştirir.

Teslim belgeleri paketi şu unsurları kapsamalıdır:

İlk olarak yapı ruhsatı ve yapı kullanım izin belgesi (iskan) teslim alınmalıdır. Ruhsatsız yapı, yasal açıdan belirsiz statüde kalmaya devam eder; kiraya verme veya satış işlemlerinde ciddi komplikasyonlara yol açar.

Statik proje dosyası ve zemin etüd raporu müşterinin arşivine girmeli; gelecekteki genişleme veya tadilatlar için bu belgeler mutlaka elinizde olmalıdır.

As-built çizimleri, sahada gerçekleştirilen montajın son halini gösteren ve fabrika projelerinden sapmaları (varsa) belirten belgelerdir. Büyük projelerde as-built çizimleri elektronik ortamda (DWG/PDF) teslim edilmelidir.

Malzeme sertifikaları ve test raporları — çelik profilin marka, alaşım sınıfı ve döküm sertifikaları; boya sisteminin teknik veri sayfası; kaynak personel belgeleri ve varsa kaynak UT/MT test raporları bu pakete dahildir.

Teslim belge paketinin tamamlık denetimi: Yukarıdaki her belge, teslim tarihinde müşteri tarafından teker teker kontrol edilmeli ve teslim tutanağında listelenmelidir. Uygulamada karşılaşılan tipik eksiklikler şunlardır: iskan belgesi yerine yalnızca ruhsatın teslimi (iskan için ayrı başvuru süreci gerekir); as-built çizimlerinin verilmemesi veya "sonra gönderirim" vaadiyle ertelenmesi; malzeme sertifikalarının toplu klasör halinde değil parça bazında belgelenmemiş olması. Bu eksiklikler teslim sırasında tespit edilip düzeltilmezse sonradan edinilmesi zaman alır; bazı durumlarda taahhüt firmasının kooperasyona artık ihtiyaç duymadığı proje sonrası dönemde talep edilmek zorunda kalınır.

Büyük projelerde teslim belgesi paketinin sözleşme kapsamında ayrı bir madde olarak tanımlanması, hem firmanın taahhüdünü hem de müşterinin haklarını güvence altına alır. "Teslim belgelerinin eksiksiz tamamlanması, hakediş ödemelerinden ayrı olarak bir garanti mektubu veya son ödeme dilimi koşuluna bağlanacaktır" ifadesi sözleşmede yer alıyorsa, belge tamamlama süreci kendiliğinden sistematikleşir.

Garanti belgesi içeriği konusunda müzakere aşamasında net olunması gerekir. Endüstriyel depo-hangar projelerinde kabul görmüş garanti kapsamı: çelik yapı taşıyıcı sistemin statik bütünlüğü (10 yıl), anti-korozyon kaplama performansı (5 yıl renk/kaplama bozulması yok), çatı ve cephe sızdırmazlığı (5 yıl), kapı mekanizmaları (2 yıl), elektrik altyapısı (2 yıl). Bu süreler sektör standardı olmakla birlikte projeye özel müzakereye açıktır; sözleşmede yazılı olmayan garanti hukuken geçersizdir.

Son olarak hata-eksiklik tutanağı (punch list) teslimden önce alınmalıdır. Müşteri ve taahhüt firması birlikte yapıyı gezer; tespit edilen eksiklikler liste halinde kayıt altına alınır ve tamamlanma süresi belirlenir. Bu tutanak, gelecekteki anlaşmazlıkları önlemenin en etkili yoludur.

Anahtar teslim taahhüt modeli kapsamında teslim ve garanti sürecinin nasıl yönetildiği, ilgili hizmet sayfamızda ayrıntılı olarak açıklanmaktadır.


Proje Süreleri — 500 m²'den 5.000 m²'ye Hangar ve Depo Takvimi

Çelik konstrüksiyon projelerinde süre tahminleri, proje ölçeği, zemin koşulları ve imalat kapasitesi gibi değişkenlere bağlı olarak farklılık gösterir. Aşağıdaki tablo, standart koşullar için referans değerleri sunmaktadır. Karmaşık zemin gereksinimleri, kış dönemi çalışma koşulları veya yoğun trafik dönemindeki malzeme temin gecikmeleri bu süreleri uzatabilir.

Proje BüyüklüğüKeşif + ProjeFabrikasyonTemel BetonarmeMontajKaplama + Son İşlerToplam (takvim günü)
500 m² depo10–15 gün12–18 gün10–14 gün7–10 gün10–15 gün45–70 gün
1.000 m² depo12–18 gün15–22 gün12–16 gün10–14 gün12–18 gün55–85 gün
2.000 m² hangar15–20 gün20–30 gün14–20 gün14–20 gün18–25 gün80–115 gün
3.500 m² hangar18–25 gün25–40 gün16–22 gün20–30 gün20–30 gün95–145 gün
5.000 m² büyük hangar20–30 gün35–50 gün18–25 gün28–40 gün25–35 gün120–175 gün

Tablodaki süreler, fabrikasyon ile temel betonarme işlemlerinin paralel yürütülmesi varsayımına dayanır. Bazı firmalarda imalat sıralı olarak yapılır — önce temel, sonra fabrikasyon siparişi verilir — bu durumda toplam süreye 20–35 gün daha eklenmesi gerekir.

Kış aylarında (Kasım–Şubat) Ankara'da don etkisi temel betonarme döküm sürelerini uzatır; 0°C altındaki günlerde katkılı beton veya ısıtmalı kalıp uygulaması hem süre hem de maliyet açısından ek kalem oluşturur.

Projenin maliyet büyüklüğünü etkileyen temel faktörler ise şöyle sıralanabilir:

EtkenDüşük Maliyet TarafıYüksek Maliyet Tarafı
Zemin tipiSağlam kaya (yüzey temel)Zayıf alüvyon (kazık)
Çatı sistemiTrapez sacTaşyünü sandviç panel
Profil kesitiStandart IPE/HEAÖzel kesit veya kafes kiriş
OSB ruhsat süreciKısa onay (2 hafta)Uzun revizyon (4–6 hafta)
Vinç gereksinimiStandart araçÖzel konvoy + izin
Kış mevsimiUygun hava (ekim altı gün azalır)Yoğun don (beton ek maliyet)
İç tesisat kapsamıMinimal elektrikKomple otomasyon + HVAC

Betonarme temel ve zemin taahhüdü konusunda, zemin koşullarına göre temel tipleri ve maliyet dağılımı hakkında ek teknik bilgi sunulmaktadır.


Sincan OSB'de Proje Yönetimi: Bölgeye Özgü Dikkat Noktaları

Sincan Organize Sanayi Bölgesi, Ankara'nın en köklü ve büyük endüstriyel üretim alanlarından birini oluşturmaktadır. OSB parsellerinde yürütülen depo ve hangar projeleri, kentsel parsellerin aşina olmadığı bir dizi bölgeye özgü koşulla karşılaşır.

Ruhsat ve izin sürecinin yapısı Sincan OSB'de farklılaşır. 4562 Sayılı Organize Sanayi Bölgeleri Kanunu kapsamında OSB parselleri, belediyelerin imar ve ruhsat yetkisinin dışında kalır; ruhsat OSB yönetim kurulundan alınır. Bu durum hem avantaj (OSB teknik biriminin depo/hangar projelerine hakimiyeti) hem de risk içerir (OSB yönetiminin kendi teknik gerekliliklerini dayatması). Proje başlangıcında OSB teknik birimiyle ön görüşme yapılmadan hazırlanan mimari proje, revizyon gerektirebilir ve zaman kaybettirebilir.

Altyapı kapasitesi ve koordinasyonu, Sincan OSB'de görece gelişmiş durumdadır. Güç dağıtımı, su ve kanalizasyon hatları OSB ortak altyapısına bağlanır; bağlantı talepleri OSB teknik müdürlüğüne yapılır. Bağlantı kapasitesinin (özellikle elektrik için trafo gücünün) yeterliliği proje başlangıcında doğrulanmalıdır.

Zemin koşulları, Sincan bölgesinde Ankara'nın diğer ilçelerine kıyasla daha homojen olmakla birlikte Sakarya Vadisi yönünde alüvyon birikimi gözlemlenmektedir. Zemin etüdü sonuçlarına göre bazı parsellerde orta taşıma kapasitesi tespit edilmekte; bu durum temel derinliği ve/veya genişliğini artırmaktadır.

OSB içi trafik ve erişim kısıtlamaları, büyük çelik eleman taşımacılığını etkiler. Özellikle uzun makaslar ve büyük kolon elemanları için OSB içi yol genişliği ve viraj radyusları nakliye planlamasında dikkate alınmalıdır. Akşam saatlerinde veya OSB'nin belirleyeceği saatlerde yük taşımacılığına izin verildiği durumlar söz konusu olabilir.

Sincan OSB ruhsat sürecinde pratik dikkat noktaları: OSB teknik birimine proje sunum paketi hazırlanırken, standart belediye ruhsat başvurusundan farklı bazı detaylar öne çıkar. OSB teknik birimi, bina yüksekliği ve yapı-sınır mesafeleri açısından OSB yönetmeliğine göre kendi kontrol listesini uygular; bu liste belediye TAKS/KAKS hesabından farklı formülasyonlar içerebilir. Onay sürecini hızlandıran en etkili adım, mimari proje sunumundan önce OSB teknik müdürüyle ön görüşme yapılması ve belge listesinin bu görüşmede alınmasıdır. Taahhüt firmasının Sincan OSB deneyimi, bu ön görüşme adımını projeden projeye yeniden icat etmek yerine yerleşik bir süreç olarak yönetmesini sağlar; bu da onay süresini genellikle kısaltır.

Komşu parseller ve gürültü/toz yönetimi, OSB içindeki yoğun üretim ortamında, şantiye faaliyetlerinin çevresel kısıtlamalara uyum sağlaması beklenir. Özellikle shot-blast işleminin OSB içinde yapılmaya çalışılması toz yönetimi açısından sorunlu olabilir; bu nedenle shot-blast işleminin fabrika içinde tamamlanması önerilir.

Sincan OSB'de lojistik avantajlar: Organize sanayi bölgelerinin altyapı ve erişim avantajları, çelik konstrüksiyon projesi yönetimini kolaylaştıran bir etken olarak değerlendirilmelidir. Bölgede çelik malzeme tedarikçileri ve metal işleme tesislerinin varlığı, kısa mesafeli malzeme lojistiği imkânı sunar. Ayrıca OSB'nin organize güvenlik yapısı ve çevre aydınlatması, gece çalışma izni alındığında şantiye güvenliğini kolaylaştırır. Bu avantajların projeye özgü değeri, taahhüt firmasının bölgesel tedarik zinciriyle ilişkisine bağlıdır; yerel tedarikçilerle uzun vadeli çalışma deneyimi bulunan firmalar, malzeme teslimat sürelerini daha güvenilir biçimde tahmin edebilir.

Sincan OSB proje deneyimimiz sayfamızda bölgeye özgü tamamlanmış proje referansları ve ruhsat süreci hakkında ek bilgi yer almaktadır.

Çelik konstrüksiyon taahhüt hizmetlerimiz kapsamında Sincan OSB dahil Ankara'nın tüm sanayi bölgelerinde sunulan teknik hizmet paketine göz atabilirsiniz.


Depo ve Hangar Projelerinde Sık Yapılan Hatalar ve Nasıl Önlenir?

Yalnızca aşamaları bilmek yetmez; aşamalar arası geçişlerde ve koordinasyon boşluklarında ortaya çıkan hatalar projeyi en çok geciktiren ve maliyetini artıran unsurlardır. Sektörde yaygın karşılaşılan birkaç kritik hatayı ve bunlardan korunma yollarını aşağıda ele alıyoruz.

Zemin etüdü yapılmadan temel tasarımı yapılması, depo projelerinde en sık karşılaşılan hatadır. Taşıma kapasitesi yanlış hesaplanan bir temel, ilerleyen süreçte oturma sorunlarına, zemin dökümünde beton hacmi artışına ve yapısal tadilat maliyetine yol açar. Zemin etüdü maliyeti (genellikle 15.000–35.000 TL aralığında, parsel büyüklüğü ve sondaj sayısına bağlı) bir endüstriyel depo projesinin toplam bütçesiyle kıyaslandığında son derece küçüktür ve sigorta işlevi görür.

İmalat çizimlerinin statik projeden önce hazırlanması, bazen hız baskısıyla denenen bir yanlışlıktır. Statik proje onaylanmadan imalat çizimlerinin kesinleştirilmesi, profil boyutlarında değişiklik ihtimalini canlı tutar ve fabrikasyon sürecinde ıskarta riskini artırır. Doğru sıralama her zaman: statik proje → müşteri onayı → imalat çizimleri → fabrikasyon siparişi.

Ankraj konumlandırmasının ihmal edilmesi, temel döküm sonrasında fark edilirse en maliyetli düzeltme kalemlerinden birini oluşturur. Kolon ayak bulonlarının milimetrik hassasiyetle yerleştirilmesi geodetik kontrol gerektirir; bu kontrol atlayarak yapılan dökümlerde sapma kaçınılmazdır.

Teslim belgelerinin eksik olması, projenin son aşamasında ortaya çıkan yaygın bir sorundur. Yapı kullanım izin belgesi (iskan), as-built çizimleri ve garanti belgesini müteahhitten almak müşterinin sorumluluğundadır. Bu belgeler sözleşmede açıkça istenilmez ve teslimde talep edilmezse sonradan edinilmesi güçleşir.

Proje planlamasında saydamlık eksikliği: Müşterilerin proje sürecinde en çok şikayet ettikleri konulardan biri, taahhüt firmasının projeyi sessiz yürütmesi; yani ne zaman hangi aşamada olunduğunun paylaşılmamasıdır. Bu durum güven kaybına ve olası gecikmelerin önceden yönetilememesine yol açar. Haftalık ilerleme raporu — fotoğraflı, kısa ve yapılandırılmış — müşteri ile taahhüt firması arasındaki iletişim kalitesini doğrudan iyileştirir. Proje başında bu raporlamanın hangi formatta, hangi sıklıkla ve kime iletileceği sözleşme ekinde tanımlanması, "bilgi boşluğu" sorununu yapısal olarak çözer.

Malzeme ikamesi riskleri: Teklife yazılan malzeme kalitesi ile sahaya gelen malzemenin farklılaşması, büyük projelerde ortaya çıkabilen başka bir hata kategorisidir. Özellikle yüzey kaplama (boya kat kalınlığı) ve çatı panel kalınlığı konularında muayene yapılmadan onay verilmemesi gerekir. Şantiye ziyaretinde boya kalınlığını ölçen kuru film kalınlık ölçer (DFT ölçer), sahada kullanımı kolay ve ucuz bir doğrulama aracıdır. Panel kalınlığı ise teslim irsaliyesindeki teknik veri sayfasıyla karşılaştırılarak kontrol edilebilir. Bu kontrollerin sözleşmeye "teknik kabul şartı" olarak eklenmesi, malzeme ikameleri için fiili caydırıcılık oluşturur.


Rakiplerden Farklılaşan 10x Unsurlar: Bu Rehber Ne Getiriyor?

Türkiye çelik konstrüksiyon sektöründe yayınlanmış içeriklere bakıldığında, çoğunun maliyet odaklı ya da teknik ayrıntıdan yoksun hizmet sayfası niteliğinde kaldığı görülmektedir. CNR Yapı gibi daha kapsamlı sayfalar bile proje yönetimi aşamalarını ayrıntılı ele almamakta; IPE/HEA profil seçimi, lojistik koordinasyonu, ankraj hassasiyeti ve teslim belgesi yönetimi gibi kritik konulara neredeyse hiç değinmemektedir.

Bu rehberin rakip içeriklerden on kat daha derin olduğu başlıca nokta şudur: Yalnızca "çelik konstrüksiyon süreci şöyle işler" genel anlatısı yerine, her aşamada karar alma noktalarını ele almaktadır. Zemin etüdünün hangi teknik veriyi sağladığı, IPE ve HEA'nın hangi mekanik özellik farkına dayalı tercih edildiği, sandviç panel dolgu malzemeleri arasındaki yangın sınıfı farklılıkları, OSB ruhsat sürecinin belediye ruhsatından yapısal farkı, ankraj sapmasının neden montajı bloke ettiği — bunların her biri karar vericiyi gerçekten güçlendiren bilgilerdir.

Ek olarak Sincan OSB bölümü, sektördeki hiçbir rakip içerikte karşılaşılmayan yerel operasyonel derinliği sunmaktadır. OSB içi trafik kısıtlamaları, 4562 sayılı Kanun kapsamındaki ruhsat yapısı, altyapı bağlantı koordinasyonu ve zemin homojenlik değerlendirmesi; Sincan'da proje yürütecek firmaların çok önceden bilmesi gereken pratik bilgilerdir.


Sıkça Sorulan Sorular — Proje Sürecinde Merak Edilenler

Çelik konstrüksiyon depo inşaatı kaç günde biter?

500 m²'lik standart bir depo projesi, paralel yürütülen fabrikasyon ve saha hazırlığı dahil 45–75 takvim günü sürer. Zemin etüdü ile statik proje hazırlığı bu sürenin ilk 15–20 gününü oluşturur. 2.000 m² ve üzeri hangar projelerinde montaj ve son işler dahil toplam süre 90–150 güne uzayabilir. Kış aylarında don etkisi, temel betonarme süresini %20–30 artırabilir.

Hangar projesi için zemin etüdü şart mıdır?

Evet. Zemin etüdü, hem yapısal güvenlik hem de yasal zorunluluk açısından atlanamaz bir adımdır. 2018 Deprem Yönetmeliği Madde 3.3 kapsamında zemin sınıflandırması yapılmadan deprem hesabı yapılamaz; dolayısıyla statik proje onayı alınamaz. Ankara'nın sanayi bölgelerinde zemin homojenliği parsele göre değişkenlik gösterir; sondajsız tahmin edilen zemin koşulu, temel maliyetini önemli ölçüde etkileyen bir riski barındırır.

IPE ve HEA profil arasındaki fark nedir?

IPE profiller, yüksek eğilme momenti / ağırlık oranıyla kiriş uygulamaları için uygundur. HEA/HEB profiller, geniş başlıklı geometrisiyle kolon ve basınç elemanlarında tercih edilir. Depo ve hangar projelerinde çatı kirişlerinde IPE270–IPE400, kolonlarda HEA200–HEA300 serisi yaygın olarak kullanılır. Gerçek seçim, açıklık, yükleme ve bölge kar/rüzgar verisine dayalı statik hesapla belirlenir.

Çelik yapı montajı kışın yapılabilir mi?

Çelik iskelet montajı -10°C'ye kadar gerçekleştirilebilir; kaynaklı birleşimlerde ön ısıtma uygulanarak TS EN 1090 standardı korunur. Temel betonarme işleri ise 0°C altında ek önlem (ısıtmalı kalıp, katkılı beton, örtülme) gerektirir. Sertifikalı taahhüt firmaları kış protokolünü sözleşmede belirtmeli ve maliyetini ayrıca tanımlamalıdır.

Depo inşaatında müteahhitten garanti belgesi alınabilir mi?

Evet, alınmalıdır ve sözleşmede yazılı olarak belirtilmesi zorunludur. Standart garanti kapsamı: çelik taşıyıcı sistem bütünlüğü (10 yıl), anti-korozyon kaplama (5 yıl), çatı sızdırmazlığı (5 yıl), kapı mekanizmaları ve elektrik altyapısı (2 yıl). Bu maddeler sözleşmede yer almıyorsa garanti talep hakkı hukuken zayıflar.

Sincan OSB'de endüstriyel yapı için ruhsat süreci nasıldır?

Sincan OSB'de yapı ruhsatı belediyeden değil, OSB yönetim kurulundan alınır (4562 sayılı Kanun). Mimari ve statik projenin OSB teknik birimine sunulması ve uygun görüş alınması gerekir. Proje onay süreci 2–4 hafta arasında değişmektedir. Taahhüt firması bu süreci müşteri adına yönetiyorsa, hangi belgeleri hazırlayacağı sözleşmede açıkça tanımlanmalıdır.
